Linee vita a Bologna

In Emilia-Romagna l'obbligo di predisporre l'accesso e il transito in copertura in sicurezza è in vigore dal 31 gennaio 2015, e scatta sugli interventi che riguardano la copertura, non sul semplice possesso di un tetto.

  • Sopralluogo prima del preventivo
  • Preventivo scritto, a voci separate
  • Un solo interlocutore
  • Bologna e provincia

Che cosa dice davvero la norma in Emilia-Romagna

La materia è regionale, ed è questo il motivo per cui le informazioni trovate online spesso non si applicano a Bologna.

Il riferimento è la Deliberazione dell’Assemblea legislativa 149/2013, resa operativa dalla DGR 699/2015, in vigore dal 31 gennaio 2015. Il principio è che la copertura vada dotata di sistemi permanenti che consentano di accedervi e di transitarvi in sicurezza, e che di questi sistemi resti documentazione all’edificio.

Il punto che viene frainteso più spesso riguarda quando l’obbligo si attiva. Non riguarda il possesso di un tetto: riguarda l’esecuzione di interventi sulla copertura. È l’intervento a far scattare l’adempimento, e l’intervento tipico è il rifacimento del tetto.

Vale la stessa logica per una bonifica di una copertura in amianto: si sta lavorando sulla copertura, e la copertura nuova nasce già con la sua predisposizione.

L’Elaborato Tecnico della Copertura: che cosa deve contenerci dentro

L’ETC è il documento che accompagna il sistema anticaduta. Il mercato lo tratta come una formalità da chiudere a fine cantiere; in realtà è l’unica cosa che rende utilizzabile quello che è stato installato, e un ETC incompleto equivale a non avere nulla.

Ecco che cosa deve trovarsi dentro. Questa è la checklist da confrontare con il faldone quando l’impresa consegna.

1. La relazione tecnica. Descrive la copertura, le sue caratteristiche, i rischi presenti e la soluzione adottata. È la parte che spiega perché i punti sono dove sono.

2. Gli elaborati grafici. La planimetria della copertura con la posizione di ogni dispositivo, i percorsi di transito consentiti e i punti di accesso. È la parte che un’impresa esterna guarda per prima.

3. La documentazione dei dispositivi installati. Schede tecniche, marcatura e documentazione del produttore di ciascun ancoraggio effettivamente posato, non di un modello generico.

4. La dichiarazione di corretta installazione. Attesta che quei dispositivi sono stati montati su quella struttura secondo le istruzioni del produttore. È il documento che collega il prodotto all’edificio, e senza il quale il prodotto certificato non dimostra nulla.

5. Il manuale d’uso e manutenzione, con il programma delle verifiche. Come si usa il sistema, con quali dispositivi di protezione individuale, e ogni quanto va controllato. Un sistema anticaduta ha una manutenzione periodica: senza il programma, nessuno sa quando è scaduta.

Il difetto che rende inutile un impianto perfetto

Un sistema di ancoraggio è certificato come insieme: il dispositivo, il supporto su cui è fissato e il modo in cui è fissato. Un ancoraggio conforme avvitato su un tavolato marcio o su una struttura che non è stata verificata non è un ancoraggio conforme: è un oggetto certificato montato su qualcosa che non reggerà.

Da qui deriva la regola pratica: la linea vita si progetta a tetto aperto. Il punto di fissaggio va cercato sulla struttura portante, e la struttura portante si vede solo mentre si sta lavorando. Aggiungere gli ancoraggi a copertura chiusa significa fissarli dove si arriva, non dove servono.

È la ragione per cui questo lavoro appartiene al cantiere del tetto e non a un intervento successivo.

A che cosa serve concretamente, dopo

Il valore di un sistema installato bene non si vede il giorno del collaudo. Si vede ogni volta che qualcuno deve salire.

Una pulizia delle grondaie su un edificio con ancoraggi utilizzabili è un intervento di poche ore. Sullo stesso edificio senza ancoraggi, l’accesso va costruito: piattaforma aerea, o ponteggio, o linea provvisoria. Il lavoro è lo stesso; l’accesso no.

Lo stesso vale per la sostituzione di qualche coppo dopo una tromba d’aria, per un controllo dopo una grandinata, per l’installazione di un’antenna o di un pannello. Nell’arco della vita di un edificio, questi interventi sono decine.

Il condominio, dove la decisione è di tutti

Su un condominio la copertura è parte comune e la predisposizione riguarda l’edificio, non il singolo. La conseguenza pratica è che la decisione passa dall’assemblea e che l’ETC va tenuto dall’amministratore, insieme al resto della documentazione dell’edificio.

Il momento naturale per farlo è quando il ponteggio è già montato per la facciata. È anche il momento in cui la spesa incontra la minor resistenza, perché il costo dell’accesso è già a bilancio.

Quando la linea vita non serve

Non serve installare nulla su un tetto su cui non si sta intervenendo e su cui non si intende intervenire. L’obbligo segue l’intervento.

Non serve un sistema complesso su una copertura piana accessibile da una scala interna e protetta da un parapetto conforme: se la protezione collettiva c’è già, la protezione individuale non aggiunge sicurezza.

E non serve accettare un’installazione senza ETC completo. Un impianto senza documentazione ha lo stesso valore pratico di un impianto assente, con in più il costo di averlo pagato.

Che cosa serve per un sopralluogo

Servono il tipo di copertura e la pendenza, il numero di falde, com’è fatto l’accesso oggi, se esiste già qualche ancoraggio e se esiste documentazione precedente, e soprattutto quale intervento è in programma sul tetto. È quest’ultima informazione a determinare se si sta parlando di un adempimento adesso o di una scelta volontaria.

Il dettaglio, in sezione

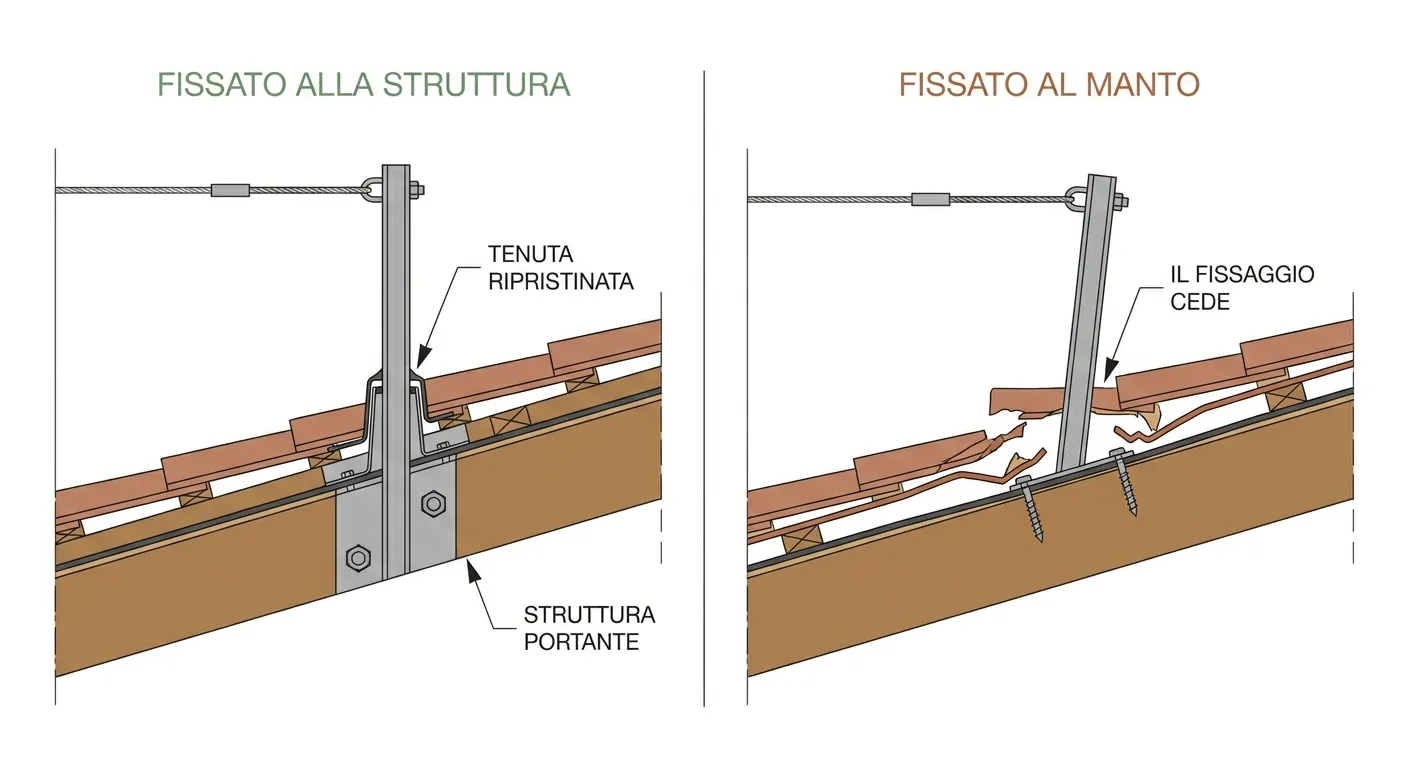

Confronto fra due sezioni di un ancoraggio per linea vita: a sinistra il montante attraversa il manto ed è bullonato alla struttura portante in legno con la tenuta ripristinata, a destra è fissato con viti corte al solo manto, che si lacera e lascia inclinare il montante.

Un ancoraggio vale quanto vale ciò a cui è fissato, ed è il motivo per cui si posa a tetto aperto.

Che cosa comprende l'intervento

Punti di fissaggio sulla struttura

L'ancoraggio si fissa alla struttura portante, non al manto. Il punto si cerca sul legno o sul cemento, ed è la ragione per cui il lavoro si fa a tetto aperto.

Scelta del sistema sulla geometria

Falda unica, più falde, colmo lungo o accesso da un solo lato cambiano il tipo di sistema. La geometria decide, non il listino.

Ripristino della tenuta agli attraversamenti

Ogni montante che attraversa il manto è un foro nella copertura. La tenuta attorno al montante fa parte della posa, non è una rifinitura.

Documentazione e uso

Un sistema senza le istruzioni che dicono dove sono gli ancoraggi e come si usano non è utilizzabile da chi salirà dopo.

Domande frequenti

La linea vita è obbligatoria su tutte le case?

No, e questo è l'equivoco più diffuso. L'obbligo non colpisce l'esistente in quanto tale: si attiva quando si esegue un intervento che riguarda la copertura. Un tetto sano su cui non si interviene non fa scattare nulla; lo stesso tetto, il giorno in cui si rifà il manto, sì.

Chi conserva l'Elaborato Tecnico della Copertura?

Resta all'immobile e segue l'immobile. Va consegnato al proprietario a fine lavori, allegato alla pratica edilizia, e va esibito a chiunque debba salire in copertura in futuro. È il documento che un'impresa chiede prima di preventivare un lavoro sul tetto, ed è quello che manca quasi sempre.

Un'impresa può rifiutarsi di salire sul mio tetto?

Sì, ed è la conseguenza pratica più concreta di non avere nulla. Senza un sistema di ancoraggio utilizzabile e senza la documentazione che dice dove sono i punti e come si usano, l'accesso in copertura va organizzato ogni volta da zero (con ponteggi o piattaforme) e il costo di un intervento banale si moltiplica.
