Perché a Bologna un rifacimento tetto fa scattare tre cose insieme
Un rifacimento di copertura è l’unico intervento che attiva contemporaneamente tre obblighi che, presi singolarmente, molti proprietari non incontrano mai.
La linea vita. In Emilia-Romagna l’accesso e il transito in copertura in sicurezza sono disciplinati dalla Deliberazione dell’Assemblea legislativa 149/2013 e dalla successiva DGR 699/2015, in vigore dal 31 gennaio 2015. Il rifacimento del manto è l’intervento tipico che rende la linea vita obbligatoria in Emilia-Romagna, e il sistema va progettato prima, non aggiunto alla fine.
L’amianto. Se sotto il manto o come manto c’è una copertura in cemento-amianto, il cantiere non comincia dal tetto: comincia dalla rimozione di una copertura in eternit, che ha un suo iter e un suo calendario indipendenti dal resto.
Il vincolo. In centro storico e sugli edifici di interesse storico-documentale il rifacimento modifica l’aspetto esterno dell’edificio, quindi passa da un’autorizzazione e, nei casi previsti, dal parere della Commissione per la qualità architettonica e il paesaggio.
Nessun competitor del settore mette queste tre cose sulla stessa pagina, e sono esattamente le tre che decidono quando si può partire.
Che documento genera il tuo intervento
Questa è la domanda che i proprietari fanno per ultima e che avrebbero dovuto fare per prima. La tabella indica che cosa produce ciascuna situazione e chi lo riceve.
| Situazione | Documento che genera | A chi va | Quando |
|---|---|---|---|
| Rifacimento del manto di copertura | Titolo edilizio (la forma dipende dall’intervento) | Comune | Prima dell’inizio |
| Edificio in centro storico o vincolato | Autorizzazione per modifica dell’aspetto esterno, con parere CQAP nei casi previsti | Comune | Prima del titolo |
| Copertura in cemento-amianto | Piano di Lavoro ex art. 256 D.Lgs 81/2008 | AUSL competente | Almeno 30 giorni prima |
| Trasporto e smaltimento dell’amianto | Documentazione di avvenuto smaltimento presso impianto autorizzato | Al committente, da conservare | A fine bonifica |
| Installazione di dispositivi anticaduta | Elaborato Tecnico della Copertura | Allegato alla pratica edilizia, resta all’immobile | A fine lavori |
| Cantiere con più imprese | Notifica preliminare ex art. 99 D.Lgs 81/2008 | Organi di vigilanza | Prima dell’avvio |
| Rifiuti da costruzione e demolizione | Formulario di identificazione del rifiuto | Accompagna il trasporto | A ogni viaggio |
Due avvertenze oneste. La forma esatta del titolo edilizio dipende da cosa si fa davvero (sostituzione del manto a parità di sagoma, modifica delle quote, recupero del sottotetto sono casi diversi) e va confermata con il Comune sul progetto specifico, non dedotta da una tabella. E l’elenco riguarda gli obblighi del cantiere: le pratiche fiscali, se ce ne sono, seguono un percorso separato.
L’ordine corretto, e perché sbagliarlo costa settimane
L’errore più caro non è tecnico, è di sequenza. L’ordine che regge è questo.
Primo, la verifica del vincolo. Sapere se l’edificio è in centro storico o soggetto a tutela cambia tutto quello che viene dopo, compresi i materiali ammessi. Farlo dopo aver scelto il manto significa rifare la scelta.
Secondo, la verifica dell’amianto. Va fatta prima del preventivo, non dopo. Una copertura in cemento-amianto trasforma un cantiere di tre settimane in un cantiere che parte trenta giorni più tardi, e nessun preventivo redatto senza saperlo resta valido.
Terzo, il progetto della sicurezza in copertura. La linea vita si posiziona sulla struttura, quindi va decisa mentre il tetto è aperto e non quando è chiuso.
Quarto, il titolo edilizio.
Quinto, il cantiere.
Che cosa comprende davvero un rifacimento

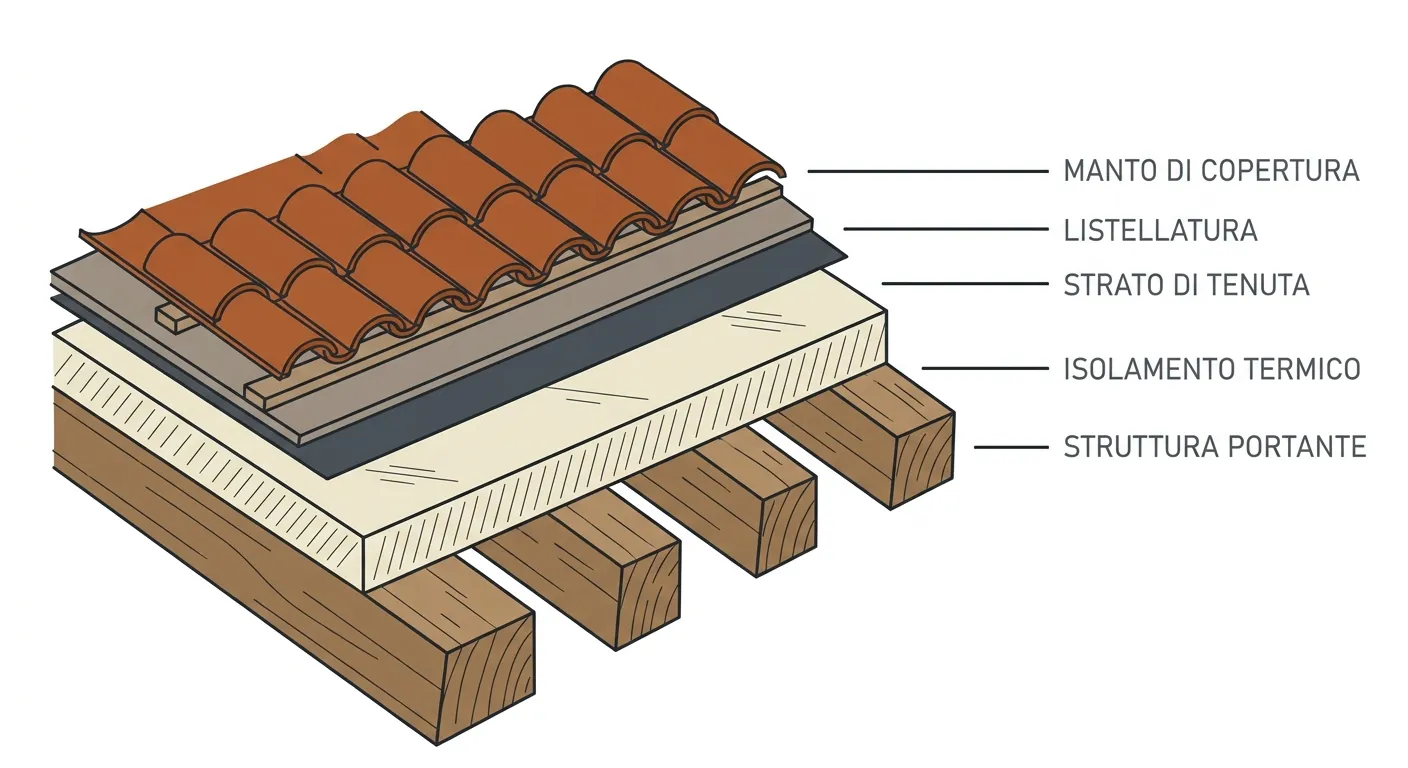

Lo strato che si vede (coppi, tegole, lamiera) è l’ultimo. Sotto ci sono la struttura portante, il tavolato o il piano di posa, lo strato di tenuta all’acqua, l’eventuale isolamento e la ventilazione, e tutta la lattoneria di bordo.
La coibentazione si fa qui o non si fa più. Isolare una copertura significa aprirla: farlo insieme al rifacimento costa la differenza dei materiali, farlo dopo costa un secondo cantiere completo. È il motivo per cui l’isolamento del tetto non merita una decisione separata: merita di essere deciso adesso.
La lattoneria di bordo è parte del lavoro. Scossaline, converse, compluvi, raccordi dei camini e dei lucernari: sono i punti in cui una copertura perde, ed è dove si vede la differenza fra un manto rifatto bene e uno rifatto in fretta.
E il rifacimento della linea di grondaie rientra nello stesso cantiere per ragioni pratiche prima che tecniche: il canale va smontato comunque, e l’accesso in quota è già stato pagato.
Il centro storico bolognese, in concreto
Sugli edifici del centro storico il manto in coppi di laterizio è la regola in caso di ristrutturazione, e la deroga richiede di documentare che la copertura originale fosse di altro tipo. Non è una preferenza estetica del Comune: è la ragione per cui un preventivo con manto in tegole di cemento su un edificio vincolato non è un preventivo più economico, è un preventivo che non si può eseguire.
Lo stesso principio si estende alla lattoneria a vista. Il colore e il materiale del canale di gronda e dei discendenti fanno parte dell’aspetto esterno dell’edificio, quindi non si scelgono a catalogo.
Quando il tetto non va rifatto
Non rifare l’intera copertura per un’infiltrazione localizzata. Un’infiltrazione che compare sempre nello stesso punto, e solo con pioggia battente da una certa direzione, quasi sempre è un difetto di lattoneria (una conversa, un raccordo del camino, una scossalina) e si risolve senza toccare il manto.
Non rifarla per coppi smossi dopo una tromba d’aria. Si rimettono a posto.
Non rifarla se l’obiettivo è solo l’isolamento e la copertura è sana e recente: in quel caso esistono soluzioni dall’interno che non aprono il tetto.
E non anticiparlo se un ponteggio per la facciata è previsto entro l’anno. Il costo dell’accesso è la voce che conviene condividere.
Che cosa serve per un sopralluogo utile
Servono l’indirizzo e se l’edificio è in centro storico o vincolato, la superficie approssimativa della copertura, il materiale attuale del manto, se esiste già una linea vita, se c’è o potrebbe esserci amianto, e se si tratta di un condominio con delibera già presa. Le prime due domande decidono se il lavoro si può fare come immaginato; l’ultima decide quando.

Un tetto non è il suo manto: sotto i coppi ci sono altri quattro strati, e il rifacimento è l'unica occasione in cui si vedono tutti.
Che cosa comprende l'intervento
Verifica della struttura portante
A manto rimosso si controllano travi, tavolato e appoggi. È l'unico momento in cui si vede lo stato reale del legno, e in cui una sostituzione costa quello che deve costare.
Tenuta all'acqua e coibentazione
Sotto i coppi vanno lo strato di tenuta e l'isolamento. Aprire il tetto una seconda volta per isolare non lo fa quasi nessuno: la scelta si fa adesso.
Lattoneria di bordo rifatta con il manto
Canali, scossaline e converse si rifanno insieme al manto. Rimetterli vecchi su un tetto nuovo significa che il primo punto a cedere sarà ancora un bordo.
Smaltimento del materiale rimosso
Il conferimento del materiale di risulta è una voce del preventivo, e va vista separata dal resto perché cambia con il tipo di manto rimosso.
Domande frequenti
Quanto dura il cantiere di un rifacimento tetto?
Il lavoro in copertura su una casa unifamiliare si misura in settimane, non in mesi. Quello che allunga i tempi sta prima: il titolo edilizio, l'eventuale parere sugli edifici vincolati e, se c'è amianto, i trenta giorni di attesa previsti dalla legge fra la presentazione del piano di lavoro e l'inizio della rimozione.
Posso rifare il tetto senza rifare le grondaie?
Tecnicamente sì, ma è quasi sempre una falsa economia. Il canale di gronda si smonta comunque per lavorare sull'ultima fila del manto, il ponteggio è già montato e l'accesso è già pagato. Rimontare una gronda vecchia su un manto nuovo significa richiamare un'impresa fra qualche anno per rifare l'accesso da zero.
In centro storico posso cambiare il tipo di copertura?
In genere no. Sugli edifici del centro storico bolognese il manto in coppi di laterizio è la regola in caso di ristrutturazione, e si può derogare solo dimostrando che l'originale era diverso. Anche il colore e il materiale della lattoneria a vista rientrano nell'aspetto esterno dell'edificio, quindi non sono una scelta libera.
